Етапи зведення елеватора: пропустити не можна залишити

Етапи зведення елеватора: пропустити не можна залишити

/ Актуальні статті / Вівторок, 03 листопада 2020 10:38

Чи реально безперешкодно пройти шлях від народження ідеї про власне зерносховище до введення в експлуатацію вже повністю готового об’єкта? Який предметний вигляд має реалізація цього завдання, та яких небезпек варто уникати на шляху до безпомилково збудованого елеватора? На ці запитання відповідає представник KMZ Industries — компанії, на чиєму рахунку досвід зведення більше ніж п’ять тисяч зерносховищ в Україні та за кордоном. Тож поради будуть більш ніж слушними, і що особливо важливо — практичними. А дочитавши матеріал, сподіваємося, ви вже точно знатимете, де поставити кому в каверзному заголовку цієї статті!

Якщо зібрати список порад від «бувалих», хто вже має досвід елеваторного будівництва, то він буде вельми солідним і стосуватиметься дуже різних моментів — адже в цьому процесі кожен наступає на власні «граблі». Проте головний секрет успішного зведення зерносховища один — обов’язкове проходження всіх етапів, дотримуючись правильної їх послідовності. Необхідність кожного етапу і кожної функції безліч разів перевірена практикою, і кожен своєю чергою страхує іншого й дозволяє уникнути безлічі помилок.



20 435 78 2

Богдан Дудар, керівник представництва KMZ Industries по Західному регіону



Усе починається з проєкту

Саме проєкт дозволить правильно спланувати всі подальші дії, завершити будівництво в строк, заощадити на капітальних інвестиціях і на експлуатаційних витратах надалі. Як його створюють?

1. Перший етап — техніко-економічний розрахунок для невеликого зерносховища й техніко-економічне обґрунтування для великого комплексу. Тобто бізнес-план. Не нехтуйте цим пунктом, адже ви як власник у першу чергу волієте окупити вкладення.

2. Після створення бізнес-плану розробляється базова концепція елеватора, основною складовою якої є технологія: будь-яке будівництво має ґрунтуватися саме на майбутніх технологічних процесах. Прописуються потрібні потужності зберігання, транспортного обладнання, сушіння, сепараторів й ін., кількість маршрутів, завальних ям тощо.

3. Перед тим як оформити земельну ділянку для будівництва, обов’язково слід провести інженерні та геологічні вишукування, визначити віддаленість комунікацій, а головне — особливості ґрунту. Уникнення цього етапу проєктування небезпечне: без «геології», на якій часто намагаються заощадити, зовні приваблива ділянка може піднести сюрприз у вигляді, наприклад, пучинистих ґрунтів і в майбутньому звести нанівець усе будівництво.

4. Далі в регіональних органах містобудування й архітектури потрібно отримати «Містобудівні умови та обмеження». Розробляють їх на основі містобудівного розрахунку, який готує проєктна організація. Її, до речі, краще залучати до роботи ще на етапі інженерно-геологічних вишукувань — так ви уникнете багатьох помилок.

5. Від класу наслідків, до якого належить ваш об’єкт, залежить, яким складним буде шлях отримання дозволу на будівництво та введення об’єкта в експлуатацію. Як тільки ви отримали його, можна починати будівництво.

20 435 79 1



Вибір елеваторного обладнання

З чого зазвичай починають розмову з виробником обладнання? Звісно ж, із ціни! Але тут спливають на поверхню не менш важливі питання: під які культури, яку кількість класів плануються місткості? Чи потрібне попереднє зберігання вологого зерна перед очищенням і сушінням? Збираєтеся працювати тільки з власною чи ще й і з давальницькою сировиною? Планується новий об’єкт або ж модернізацію наявного?

Щоб визначати потрібні вам потужності зберігання і продуктивність обладнання, варто спочатку вирішити для себе стратегічні питання: яке завдання стоятиме перед вашим елеватором, ким плануєте бути у своєму регіоні: трейдером чи ж використовуватиме зерносховище тільки для власних потреб? Ці питання, підбираючи обладнання, обов’язково поставить вам грамотний виробник, який не просто переслідує одномоментну ціль продати, а прагне вибудувати тривалу співпрацю, бути технічним партнером, що розуміє саме ваш бізнес і вашу ціль — отримувати максимальний прибуток із першого дня введення в експлуатацію об’єкта. Як знайти такого серед безлічі пропозицій?

• Запитуйте порад у тих, хто вже будувався: вони будуть найоб’єктивнішими.

• Самі зустрічайтеся з виробниками і не бійтеся «завалювати» їх безліччю запитань — вже по тому, що і як на них відповідатимуть, ви зможете оцінити готовність почути саме ваші потреби.

 Не зайвим буде відвідати й виробництво: відкритість виробника — хороший знак, а можливість побачити процес створення елеватора ще в цеху дасть вам більше інформації й знань в елеваторній справі.

 Тут же просіть контакти тих, хто вже придбав елеваторне обладнання цього заводу, щоб самому отримати незаангажовані відгуки.

 Обираючи постачальника, віддавайте перевагу тим, хто має значну кількість побудованих об’єктів і чиє обладнання експлуатується вже давно — так ви знатимете, чи витримає воно перевірку часом.

 Важливо, щоб виробник пропонував увесь комплекс обладнання, аби не збирати його «в мозаїку» від багатьох заводів. Добре, щоб у нього можна було замовити і монтаж, і автоматизацію, і навчання, сервіс тощо. Будівництво елеватора і без того передбачає наявність багатьох контрагентів, тож можливість зменшити їхню кількість і покласти якнайбільше завдань на одну компанію — справді вигідно.



Монтаж

Звісно, сама необхідність цього етапу питань не викликає. А от обрати його виконавців — той іще челендж. Велика спокуса заощадити й скористатися послугами неспеціалізованих бригад, що бачать елеватор уперше, — основні «граблі» цього етапу. Не будемо переповідати історій із плачевними наслідками такого рішення — від зриву строків і фінансових втрат до руйнування дорогого обладнання із загрозою життю людей — ними й так рясніє інтернет. Зупинимося краще на перевагах монтажу від виробника: наявність спеціального обладнання, що потрапляє під дію спеціальних норм; повне дотримання технології складання і безпека; мінімальні терміни монтажу; оптимальна організація робіт на будмайданчику і мінімізація витрат на адміністрування цієї послуги.

Якщо все ж вирішили обрати економію, радимо взяти хоча б послугу шефмонтажу від виробника: так ви будете впевнені, що на майданчику є спеціаліст, який допоможе прочитати креслення, відповість на запитання, а виробник надасть гарантію на своє обладнання. Не зайвим буде і «проливання даху» — це дозволить упевнитися ще на початкових етапах монтажу силосу, що дах герметичний і в майбутньому зерно не постраждає від його протікання, або побачити помилки та виправити їх. Це звісно, потребує додаткових коштів: потрібно забезпечити ділянку монтажу безперервним поданням води, що на деяких об’єктах можливо тільки із залученням пожежмашин. Але якщо монтажна бригада відмовляє вам це робити — майте сумніви у якості виконаної ними роботи.

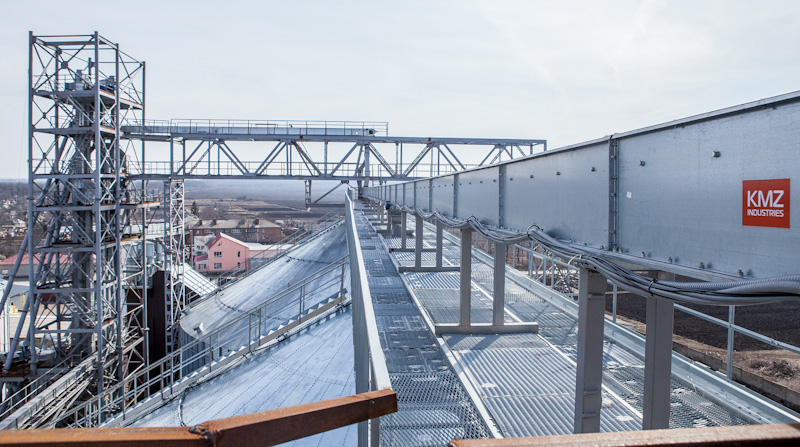

20 435 79 2



Автоматизація

У холдингів є повне розуміння необхідності цього етапу: їхні офіси зазвичай розташовані у великих містах, а елеватори розкидані територіально. Тож без автоматизації процесів, без зведення даних керувати цим механізмом було б надзвичайно складно. Не відстають від них і зерносховища середніх розмірів, зважаючи на збільшення масштабів бізнесу. Що ж стосується фермерів, то на початку важливим їм здається тільки базовий етап автоматизації — електромонтажні роботи і, звісно, ж апріорі автоматизована зерносушарка. Щодо автоматизації в ширшому розумінні, її доцільність усвідомлюють, коли проаналізували всі етапи, оцінили обсяг інвестицій і бачать, що автоматизація як свого роду надбудова над електромонтажем — це зовсім незначні кошти, порівнюючи із загальними вкладеннями в проєкт. Натомість вигоди від неї відчутні. Адже це не лише експлуатаційна зручність і максимальний контроль за процесами, а й можливість мінімізувати потребу в спеціалістах: а чим менше залучено людський чинник — тим менше помилок, тим ціліше обладнання, у яке ви інвестували, і вища якість продукції, яку обробляєте. Та й окупність автоматизованого елеватора на півтора року швидша, ніж його неавтоматизованого «близнюка». Тож радимо відразу робити проєкт на повну автоматизацію, а вже реалізовувати її можна поступово. Це і кошти заощадить у майбутньому, і дасть повне розуміння всього завдання, і вже на перших етапах дозволить закласти «фундамент» під майбутнє розширення функціоналу.



Уведення в експлуатацію і навчання персоналу

 Скористайтеся допомогою виробника. KMZ Industries, наприклад, проводить обов’яз­­­кове безкоштовне навчання персоналу замовника в пе­ріод монтажу, під час налагодження нового обладнання. Крім того, коли вводимо в експлуатацію нашу зерносушарку Brice-Baker, то крім власних спеціалістів запрошуємо досвідчених зерносушарників з елеваторів, де вже експлуатується це обладнання.

• Якомога раніше призначте ключових осіб на елеваторі. Головного інженера, головного енергетика й ін. потрібно наймати вже на початковому етапі. Монтаж і пусконалагодження — це і є насправді той обсяг навчання, який потрібен персоналу. З нашої практики, елеватори, які таких ключових осіб наймають ще на етапі будівництва, потім в процесі виходу на режим експлуатації із проблемами стикаються набагато менше: адже співробітники вже пройшли «курс молодого бійця».

Зичимо вам швидкого будівництва елеватора, безпомилково і з дотриманням усіх етапів. А ми завжди готові у цьому допомогти!

 04 квітня 2026
На Херсонщині стартували весняно-польові роботи. Аграрії правобережжя садять ранні овочі. Овочівництвом на Херсонщині займається майже 100 фермерських господарств.
На Херсонщині стартували весняно-польові роботи. Аграрії правобережжя садять ранні овочі. Овочівництвом на Херсонщині займається майже 100 фермерських господарств.
04 квітня 2026
 03 квітня 2026
Українська крафтова виноробня Lowkowo виборола золоту та срібну медалі на престижному міжнародному конкурсі Concours International de Lyon.
Українська крафтова виноробня Lowkowo виборола золоту та срібну медалі на престижному міжнародному конкурсі Concours International de Lyon.
03 квітня 2026
 03 квітня 2026
Україна у 2025/2026 маркетинговому році експортує 505 тис. тонн цукру, що на 19,7% менше проти минулого сезону.
Україна у 2025/2026 маркетинговому році експортує 505 тис. тонн цукру, що на 19,7% менше проти минулого сезону.
03 квітня 2026
 03 квітня 2026
За даними відрощування плодових, яке було проведено у першій половині березня, загибель квіткових бруньок абрикоса у Київській та Херсонській областях становила від 13 до 33%, на Миколаївщині – до 51%.
За даними відрощування плодових, яке було проведено у першій половині березня, загибель квіткових бруньок абрикоса у Київській та Херсонській областях становила від 13 до 33%, на Миколаївщині – до 51%.
03 квітня 2026
 03 квітня 2026
Відсутність прогресу у вирішенні конфлікту на Близькому Сході утримує ціни на нафту на високому рівні, що призводить до поступового зростання цін на рослинні олії внаслідок посилення попиту з боку біопаливної промисловості.
Відсутність прогресу у вирішенні конфлікту на Близькому Сході утримує ціни на нафту на високому рівні, що призводить до поступового зростання цін на рослинні олії внаслідок посилення попиту з боку біопаливної промисловості.
03 квітня 2026
 03 квітня 2026
Державна служба України з питань безпечності харчових продуктів та захисту споживачів веде роботу щодо відкриття ринку Соціалістичної Республіки В’єтнам для української рослинної та тваринницької продукції.
Державна служба України з питань безпечності харчових продуктів та захисту споживачів веде роботу щодо відкриття ринку Соціалістичної Республіки В’єтнам для української рослинної та тваринницької продукції.
03 квітня 2026

Please publish modules in offcanvas position.
