Як правильно спланувати будівництво елеватора: досвід KMZ Industries

Як правильно спланувати будівництво елеватора: досвід KMZ Industries

/ Актуальні статті / Вівторок, 23 червня 2026 09:32

Будівництво елеватора — один із найскладніших інвестиційних проєктів в агросекторі. Особливістьцього процесу полягає в тому, що більшість критичних рішень приймається ще до початку фізичних робіт. Саме на етапі планування закладається логіка майбутньої економіки: від вибору майданчика і доступу до ресурсів — до конфігурації обладнання та технологічних рішень. Якщо на цьому етапі допустити прорахунок, його наслідки будуть супроводжувати об’єкт протягом усього життєвого циклу

На тлі зростання вимог до якості зберігання зерна, збільшення обсягів інвестицій ускладнення технологічних рішень питання правильного підходу до будівництва стає критичним.

Як уникнути критичних помилок, що насправді впливає на бюджет і строки реалізації, та на які нюанси варто звертати увагу ще до початку будівництва розповідає Вячеслав Степанчук, директор з монтажу та будівництва KMZ Industries.

? З чого насправді починається будівництво елеватора

Будівництво елеватора починається значно раніше, ніж на майданчик заходить техніка. Це комплексний процес, який включає планування, проєктування, нульовий цикл, монтаж, автоматизацію та пусконалагоджувальні роботи. Але ключовим являється саме етап планування. Саме тут формується вся логіка майбутнього об’єкта: економіка, технологія, пропускна здатність, сценарії роботи.

У KMZ Industries ми супроводжуємо об’єкти від ідеї до запуску і постійно бачимо, як грамотне планування економить час і бюджет, а його відсутність навпаки, все роздуває.

? Давайте розберемо етапи по порядку.З чого варто починати

Усе починається з планування та бізнес-логіки проєкту. Потрібно чітко зрозуміти, навіщо вам елеватор, якої потужності, які культури переважно зберігатимете, як плануєте логістику. Потім — вибір майданчика. Це один з найважливіших і найдовших етапів. Іноді він триває навіть кілька років. Далі йде проєктування з прив’язкою до конкретної ділянки, нульовий цикл будівництва, монтаж обладнання, автоматизація і пусконалагодження.

? Що найчастіше робить будівництво елеватора економічно невигідним ще на старті

Найчастіше — неправильний вибір майданчика. Потрібно відразу перевірити наявність і потужність електроенергії, доступ до газу (особливо для зерносушарок), водопостачання, каналізацію та транспортну логістику. Буває, мережі поруч, але їх потужності критично недостатньо. Тоді доведеться будувати нову підстанцію чи газопровід — і проєкт може стати збитковим.

Також дуже важлива логістика матеріалів. Фундаменти під силоси, підземні галереї — це тисячі кубів бетону і сотні тонн арматури. Якщо майданчик віддалений на 150–200 км від нормальних постачальників, вартість логістики суттєво зростає.

? А геологія

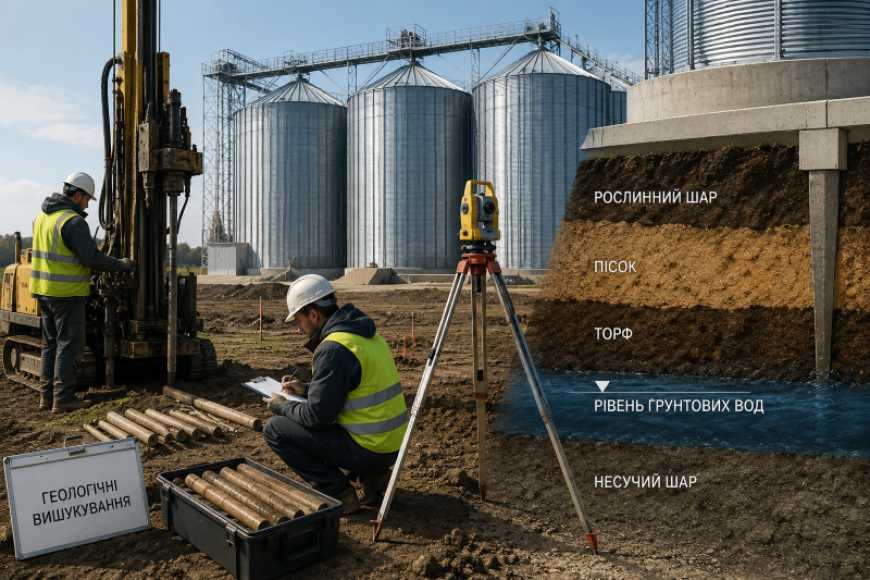

Багато хто вважає, що «ну, земля є земля». І це одна з найпоширеніших і найдорожчих помилок. Силос — це важка конструкція з серйозним навантаженням на ґрунт. На пісках, торфі чи при високому рівні ґрунтових вод вартість підземної частини може суттєво перевищити вартість наземної частини споруди.

Бували випадки, коли після реальних геологічних вишукувань виявлялося, що ґрунтові води майже на поверхні, а несучий шар дуже глибоко. У таких умовах детальне економічне обґрунтування давало зрозуміти інвестору: будівництво тут економічно недоцільне. Іноді достатньо змістити майданчик усього на 100 метрів і картина повністю змінюється, вдається заощадити кілька мільйонів гривень.

? Які ризики несе високий рівень ґрунтових вод

Це одна з найбільших проблем для підземних конструкцій. Якщо не передбачити дренаж, пальові фундаменти чи якісну гідроізоляцію, можна отримати затоплення галерей або норійних веж.

А це вже зупинка елеватора і прямі фінансові втрати.

? Після проєктування починається так званий нульовий цикл. Скільки часу він займає

В середньому 2,5–3 місяці. Це фундаменти під силоси, підземні галереї, робоча вежа. Дуже важливо контролювати якість бетону: відбирати зразки, проводити лабораторні випробування і чекати набору проєктної міцності. Особливо якщо використовуєте хімічні анкери. Якщо бетон не набрав потрібної міцності, анкер може просто не спрацювати так, як передбачено проєктом

? Монтаж — це вже фінальна стадія чи тут теж є багато «підводних каменів»

Насправді монтаж один із найвідповідальніших етапів. Саме тут формується майбутня працездатність елеватора.

Сьогодні монтаж часто ведеться паралельно з іншими роботами, щоб скоротити строки будівництва. Наприклад, силоси та зерносушарку починають монтувати ще під час будівництва робочої вежі.

Але така паралельність можлива лише тоді, коли фундаменти вже готові і відповідають усім вимогам

? Сучасні силоси монтують за технологією «згори вниз».Чому саме так

Це найбезпечніший і найефективніший метод. Спочаткузбирається дах силосу на землі, після чого конструкцію поступово піднімають.

І дуже важливий момент перевірка герметичності. Перед підняттям дах обов’язково проходить так зване «проливання» водою під тиском. Якщо є хоча б мінімальне протікання, його усувають одразу на землі. Бо на висоті це вже значно складніше, довше і дорожче.

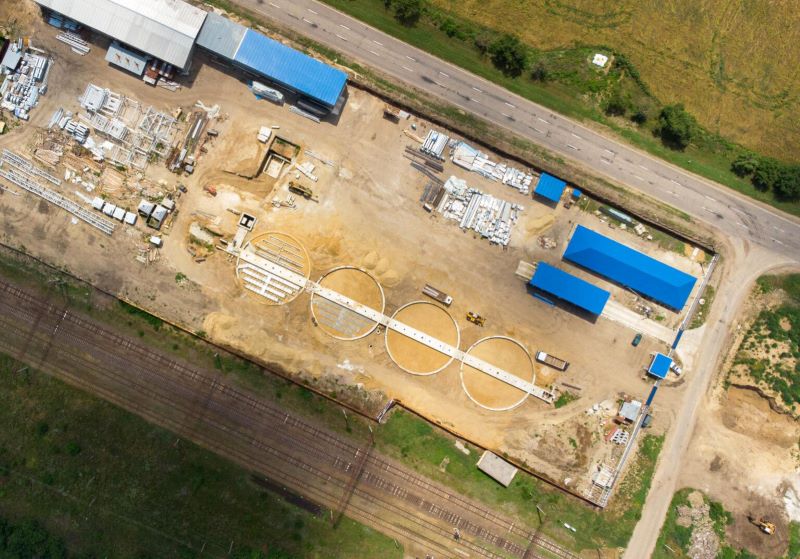

vybir maidanchika elevator 1536x1073

? Яке обладнання є найскладнішим у монтажі

Безперечно зерносушарка. Вона має найбільшу кількість технічних нюансів та вимог до точності монтажу.

І саме помилки при монтажі зерносушарки зазвичай стають найдорожчими для замовника.

? Ви часто акцентуєте увагу на шеф-монтажі. Чому це настільки важливо

Тому що не буває поганого обладнання — буває неправильно змонтоване.

Навіть дуже хороші монтажні бригади можуть припуститися помилок. А представник заводу-виробника контролює весь процес відповідно до конструкторської документації: правильність вузлів, послідовність монтажу, відповідність усіх з’єднань.

Ми неодноразово бачили ситуації, коли замовник вирішував зекономити на шеф-монтажі, а потім отримував проблеми: недостатню глибину отворів під анкери, неправильне встановлення ребер жорсткості, невідповідність болтів.

Часто ці помилки стають помітними лише через кілька років експлуатації — коли гарантія вже закінчилася

? Розширення елеватора це простіше, ніж будівництво нового

Насправді дуже часто навіть складніше.

Коли поруч із чинним силосом з’являється новий, навантаження передається не лише вниз, а й у ґрунт під кутом. Якщо неправильно розрахувати відстані або взаємний вплив конструкцій, можна отримати просідання фундаментів, тріщини чи перекоси.

Тому перед модернізацією ми завжди рекомендуємо розробляти проєкт з урахуванням наявних споруд, робити, за потреби, додаткові геологічні дослідження та здійснювати геодезичний моніторинг під час будівництва та через певний проміжок часу після розширення

? Який головний висновок ви б дали інвесторам, які лише планують будівництво елеватора

Не поспішати й не економити на тому, чого не видно.

Детальна геологія, грамотне проєктування, професійний технічний контроль шеф-монтаж — це інвестиція у стабільну роботу елеватора на десятиліття.

Правильно спроєктований і змонтований комплекс може ефективно працювати 25-30 років і більше. Добре спланований елеватор — це надійний і прибутковий бізнес-актив на десятиліття вперед

 20 листопада 2026
Дерева зацвіли саме тоді, коли вдарив холод. Восени садівники рахують втрати, а закупівельники пропонують ціну, від якої опускаються руки. Поруч росте культура, яка цьогоріч подорожчала. Але й там є проблема – і вона не в ціні.
Дерева зацвіли саме тоді, коли вдарив холод. Восени садівники рахують втрати, а закупівельники пропонують ціну, від якої опускаються руки. Поруч росте культура, яка цьогоріч подорожчала. Але й там є проблема – і вона не в ціні.
20 листопада 2026
 20 листопада 2026
В одному з гіпермаркетів біля полиць з олією з'явилося оголошення про обмеження. Олійні підприємства зупинилися не через брак сировини, а з міркувань безпеки. У міністерстві й галузевій асоціації наголошують: потужностей для внутрішнього ринку достатньо. Але для аграріїв ця історія має інший бік.
В одному з гіпермаркетів біля полиць з олією з'явилося оголошення про обмеження. Олійні підприємства зупинилися не через брак сировини, а з міркувань безпеки. У міністерстві й галузевій асоціації наголошують: потужностей для внутрішнього ринку достатньо. Але для аграріїв ця історія має інший бік.
20 листопада 2026
 20 листопада 2026
Найбільший переробник соняшнику зупинив заводи, але гроші для орендодавців у нього знайшлися. Звіт стосується не лише людей, а й громад. Поки частина орендарів затримує виплати, компанія розкрила, скільки вже перерахувала із загального фонду.
Найбільший переробник соняшнику зупинив заводи, але гроші для орендодавців у нього знайшлися. Звіт стосується не лише людей, а й громад. Поки частина орендарів затримує виплати, компанія розкрила, скільки вже перерахувала із загального фонду.
20 листопада 2026
 20 листопада 2026
Війна, зростання собівартості виробництва, нестабільна логістика, дефіцит кадрів і кліматичні ризики змушують аграріїв переглядати підходи до господарювання. За таких умов дедалі більше з них звертають увагу на нішеві культури.
Війна, зростання собівартості виробництва, нестабільна логістика, дефіцит кадрів і кліматичні ризики змушують аграріїв переглядати підходи до господарювання. За таких умов дедалі більше з них звертають увагу на нішеві культури.
20 листопада 2026
 19 листопада 2026
Восени орендна плата за землю зазвичай уже приходить на картку. Цього року частина власників ділянок досі без грошей. У конторах агрофірм обіцяють розрахуватися невдовзі. Чи порушують фермери договори, залежить від однієї дати, а чи дотримаються її – від ризику, якого вони бояться найбільше.
Восени орендна плата за землю зазвичай уже приходить на картку. Цього року частина власників ділянок досі без грошей. У конторах агрофірм обіцяють розрахуватися невдовзі. Чи порушують фермери договори, залежить від однієї дати, а чи дотримаються її – від ризику, якого вони бояться найбільше.
19 листопада 2026
 19 листопада 2026
Цієї осені фермер продає гречку дешевше, ніж кілограм крупи коштує на прилавку, у кілька разів. Але дешевшою вона від цього не стане. Новий урожай виявився меншим, ніж потрібно країні, навіть без урахування експорту. Скільки бракує – порахували в галузевій асоціації.
Цієї осені фермер продає гречку дешевше, ніж кілограм крупи коштує на прилавку, у кілька разів. Але дешевшою вона від цього не стане. Новий урожай виявився меншим, ніж потрібно країні, навіть без урахування експорту. Скільки бракує – порахували в галузевій асоціації.
19 листопада 2026

Please publish modules in offcanvas position.
